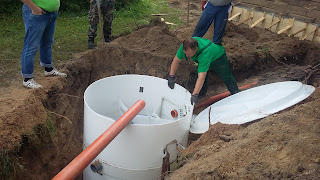

2016 m. rugpjūčio 22 d., pirmadienis

Vandentiekis, kanalizacija ir kiti vamzdžiai

 Kita svarbi mūsų statybos dalis - vamzdynas. Taip vadinamas, namo žarnynas :)

 Pirmas šio etapo darbas buvo atliktas dar tada, kai statė mums nuotekų valymo įrenginį. Kadangi jau kieme buvo ekskavatorius, tai pasinaudojau proga ir paprašiau, kad iškastų tranšėją nuo šulinio iki pamatų vandentiekio vamzdžiui. Gi nemokamai!.

 Atvažiavo ir pradėjo kasti. Kasė kasė ir iškasė kokių 2,5 m. gylio tranšėją. Visą mano darželį kartu su vestuvine rože užvertė moliu (atsiklausė, ar galima čia pilti. Aš leidau. Galvojau mažą kampuką su serenčiais užvers...).

 O aš nuoširdžiai, nežinojau, kad tokios gilios jos nereikia. Galvojau, kad va, bus gerai - tikrai neužšals vanduo :) žodžiu, paskui dar turėjom reikalų ją užkasti ;) Santechnikas pasikoregavo jos gylį su žvyru, įleido lauko vandentiekio vamzdį ir užpylė viršų žvyru. Molį toliau kasė mūsų padienis darbininkas Jonas. Ir užkasė!
Nuotraukoje nesimato, bet šita tranšėja beprotiško gylio.


 O toliau - vandentiekis ir kanalizacija.  Santechnikas atvažiavo su naparniku  ir per dvi dienas viską sukasiojo, suvedžiojo. Gaila, bet nuotraukų neturiu...



Tada atvažiavo elektrikas su naparniku ir per vieną dieną viską sukasiojo. Viską, tai reiškia visus magistralinius elektros laidus- į storas raudonas žarnas įdėjo storąjį laidą naujam elektros įvadui. Kol kas nėra žinių, ar bus kada nors mūsų kaime daugiau elektros galios (šiuo metu turim 1,5 kw), bet laidus susivedžiojom storesnius iš karto- gi po kelių metų nelupsim grindų.  Nuotraukų irgi nelabai turiu - tik va, koks laidų iškištukas iš žemių.


    O po to darbo vėl ėmėsi santechnikas - vedžiojo grindinio šildymo vamzdelius. Dar, žinoma, į tarpą buvo atvažiavę betonuotojai, nukasė gruntą, papylė žvyro, viską išlygino, sudėjo 10 cm polistirolo, užtiesė plėvelę ir sudėjo tinklą.

 Čia san.mazgo kampas.
 Čia didžiojo komabario fragmentas.
 Čia dar kitas didžiojo kambario fragmentas.
Miegamojo fragmentas.

Nu gi gražiai tie vamzdukai atrodo :) net kiek hipnotizuoja žiūrint :)


 O va taip viskas pasislėpė po betono sluoksniu. Staigiai. Per kokias 4 valandas.

Beje, apie grindinį ir apskritai šildymą padarysiu atskirą įrašą- visgi labai svarbus ir laaaabai brangus namų remonto etapas.

Statom stogą!



Kai tik priestatėliai buvo pastatyti (sekmadienis, 2016-07-24), iš karto pirmadienį atvažiavo stogininkai ir ėmėsi darbų. Žinoma, prieš tai buvau užsakius medieną, kad jie turėtų ką dirbti :)

 Medieną užsakiau iš Širvintų Medienos, su 15 eur vairuotojui, kuris padėjo iškrauti, mediena atsiėjo 1184 eur.

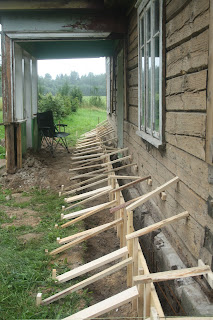

Stogininkai pradėjo nuo murloto padėjimo ir jo ištiesinimo. Tam stogininkai naudojo kažkokius vandens vamzdelius - atrodė šiek tiek kaip kokia chemija :) Galiausiai išsilyginę murlotą (sakė, kaimo pusė daugiau nei 10 cm žemiau) surentė ir pirmas gegnes.



 Trūksta viso stogo dengimo vidurio - čia jau su visko, tik be dangos.
Visa ši medinė dalis buvo padaryta per kiek daugiau nei savaitę.

 Kitą saviatę stogininkų apmažėjo, liko dviese ir kaišiojo vatą. Mano supratimu, kaišiojo kruopščiai- pjaustė kampukais, siūles perlaidinėjo taip, kad vienao 10 cm slioksnio kraštainesutaptų su kito 10 cm sluoksnio kraštais. Kaip sakė patys meistrai, šiltinimas nėra sudėtingas, kai pats pasistatai stogą- kai atstumai tarp gegnių atakingai sumatuoti- mūsų atveju- 60 cm, tuomet 61,5 cm vata į tuos tarpus puikiai tinka, jos lakštų neeikia papildomai pjaustyti, jie gerai laikosi ir teeikia suraišioįi virvutes ir taip galutinai užtvitinti.

Stogą, kaip jau supratote iš aprašymo, šiltinome 20 cm, vatatarp gegnių. Vatą naudojome Paroc extra. Mūsų stogininkai šią vatą apibūdino, kaip geriausią savo kainos ribose, plius, su ja lengva ir malonu dirbti. Tai, matyt, ypatingai svarbu, šiltinimą bandant atlikti savo jėgomis.

 Va kaip atrodo apšiltinta palėpė.

 O va jau ir skliautai. Čia ta pusė, kur į kaimą - su mažesniu langu.
Skliautų konstrukcija paprasta- lentinis karkasas, apšiltintas ta pačia stogo vata, karkaso pusė iš lauko, apkalta medžio drožlių plokštę. Vėliau, šiltinant namą, ta plokštė dar kartą apsišiltins, ir apsikals dailylentėmis.

Stogininkas minėjo, kad galima tos plokštės ir nedėti- dėti tik plėvelę, o paskui šiltinti ir apdailinti, kaip ir aukščiau aprašytu atveju. Taip lyg ir pigiau. Bet kažkaip man šitaip atrodė stabiliau ir šilčiau. Ir šiaip- kokios čia sienos, jei tik vata ir plėvels viduje ir tik daililentės ;) Man nerimtai atrodė ;)



O čia - dydysis langas - į mišką, gandralizdį ir stulpą. Tikėkimės, kad kada nors tas stulpas nugrius :)
  O čia jau namukas su stogo danga!!!!
 Stogininkai vieną pusė susuko per veiną dieną! Čia ta, neparadinė pusė - į sodą.


Žinoma, dar liko visokie lietvamzdžiai, pakalimai ir pan. bet jau vaizdas mūsų akims linksmesnis :)

Jau statom! Priestatėliai

Kai jau 9 dienas buvo pastingę pamatai nusprendėm, kad jau galima ant jų statyti priestatėlius. Tą prieangį, kur priekyje. Ir tą gonką, kuris nuo šiol bus katilinė. Pagal mūsų sugalvojimą to gonko turėjo nebūti, o katilas turėjo tilpti prieangyje, bet buvęs gonkelis turėjo tokius gerus pamatus, kad juos ardyt buvo gaila. Plius, suabejojom, ar viskas prieangyje tilps - ir įėjimas, ir spinta rūbams, ir katilinė, ir elektros dėžutė ir kt.

 Pirmiausia reikėjo susiskaičiuoti, kiek blokelių reikės prieangiui. Ėmiau, matavau, skaičiavau, skambinausi tiems, iš kurių pirkau blokelius, pasakojau, ką darysiu ir galiausiai užsakiau 7 kb. m. silikatinių blokelių ir dar šiek tiek U profilio blokelių viršutiniam vainikui - į juos statėsi armatūra ir bus pritvirtintas stogo murlotas.

 Tada prasidėjo bėdos.  Tie, kurie parduoda blokelius buvo Vilniuje. Jie už avežimą norėjo 120 ar tai 130 eur. supratau, kad tiek mokėti aš tikrai negaliu - tai visi 25 proc. blokelių sumos, jei ne daugiau. Į pagalbą buvo pasitelktas draugas Aurimas, gautas jo vežėjų pasiūlymas buvo daug geresnis.  Krovinys keblokas - reikia mašinos su manipuliatoriumi, kad juos būtų galima iškrauiti.

 Iškrovimas irgi buvo gan sudėtingas - reikėjo patiesti lentų po blokeliais, tada lentų po vežimėliu, kuris vežė blokelių paletes. Viskas kiek smigo į žemę, bet normos ribose. Iškrovėm,  Ačiū Aurimui ir vairuotojui Kęstučiui (jei taip prisimenu).

 Iš viso ši pramogs dalis kainavo:

 Blokeliai ir klijai - 437,50 eur.
 Blokelių tarnsportas - 84,70 eur.
Vairuotojui už iškrovimą - 10 eur.
Armatūra ir cementas užpylimui U profilio - 17 eur.


Tai va, trečiadienį atkeliavo blokeliai, o šeštadienį iš ryto ir meistrai. Tryse per dieną  jei pastatė abiejų priestatėlių iki langų viršaus. Atrodė, kad kitai dienai liko labai nedaug, bet prasidarbavo ir visą sekmadienį. Tiesa, jau dviese.

 O nuo šitos vietos šiek tiek trūks nuotraukų. Atsiprašau. Bet ten tokia nelaimė nutikus su telefonu buvo. Jei dar ką pavyks išgelbėti - papildysiu.

 Priestatėlių statyba kainavo 305 eur.

 Tai gi, iš viso priestatėliai atsiėjo 854 eur.

Griovimo darbai. Stogas.

Po tikrai sunkaus savaitgalio, kai griovėm gonką ir pečius, žinojimas, kad dar reikės griauti ir stogą, kiek neramino. Plius, dar ir orai pasitaikė šiai vasarai netipiniai- buvo baisiai karšta... Sekmadienio popietę įlindau į Skelbiu.lt ir susiradau pirmuosius, kurie skelbėsi kažką griaunantys. Parašiau užklausimą ir išsiunčiau. Po kelių minučių pasiskambino, pasiklaysinėjo sar kelių smulkmenų ir dar po kelių minučių atsiuntė kainą- už 140 kv.m. stogo griovimą, spalių nukasimą 280 eur. Nusiderėjom iki 250 ir antradienį vyrukai jau atvyko griauti. Jei atvirai, rašydama užklausimq, tikėjausi, kad atsiųs kokią 450 eur kainą, palinguosim galvom, kaip brangu, ir griausim patys.

Jei atvirai, manau jie kiek apsiskaičiavo. Tryse dirbo dvi dienas. Didžiuliame karštyje. Iš pradžių nuėmė šiferį, tada ardė skiedrinį stogą- bandė pjaustyt skersai išilgai ir lupo tokiais nemažais gabalais. Net man širdį, kai pjūklas kaukdavo patsikęs į vinis, kurių stoge buvo milijonas.

Kaip vėliau paaiškėjo, tai antras stogas, kurį jiems teko griauti. Gali būti, kad kitą jie jau gruaus brangiau. Galutiniame variante- sumokėjau 270 eur. 20 eur magaryčių už sunkias darbo sąlygas;). Gal būčiau davus ir daugiau, bet tiesiog neturėjau daugiau grynų.

Į ką reimia atkreipti dėmesį:
1.  Labai aiškiai įvardinti, ką reikia saugoti. Pvz.: mes leidome laužyti šiferį galvodami, kad jo mums nuiekur neprireiks. Esmė, kad jo šiukšles daug sunkiau surinkti, sukrauti ir pan. tuo tarpu tvarkingi šiferio lapai užima daug mažiau vietos. Netikiu, kad tai būtų daug išauginę paslaugos kainą.
2, Griovėjai nulaužė žaibosaugą, nors buvo prašyti ją saugoti... ir TV antenos galiuką. tą jau pamatėm, kai griovėjai buvo išvažiavę - teisybės nebeieškojom. Nuostolius prisiėmėm. Bet šiai - reikia viską labai žiūrėti ir stebėti ir tikrinti.




O va kiek šiukšliųųųųųų!


  O čia - spaliai, kuriuos kitą savaitgalį visą dieną vežėm prie ąžuolo.  Prie ąžuolo - nes jis mūsų -emėj, o spaliai natūralus daiktas, tai nėra šiukšlinimas :) Bet juos sudegnti  - be šansų, todėl jais ir šiltina stogus. Jie tik vos vios smilksta, baisiai dūmina, bet nedega. Tikėkimės, kas pūna. Ir po kelių metų tiesiog patręš ąžuolą ir viskas.

Pamatai jau yra

Kaip ir buvo žadėjęs, pamatistas atvažiavo 2016-07-17. Šią dieną mes oficialiai laikome remonto pradžia, nes pagaliau ne tik griauname, bet ir pradėjome statyti!

Panatisras atvažiavo ne vienas. Atsivežė dar du pamatistus. Jei atvirai, nekeliamčius didelio pasitikėjimo... Bet va čia ir dar viena pamoka gtvenimui- negalima apie knygą iš viršelio spręsti. Dirbo tie du greitai ir panašu, gerai. O tas dydysis pamatistas- bosas- virė jiems arbatą ir žaidė su Shiručiu. Na dar, kai atėjo laikas, matavo su gulščiuku viską. Bet jo didžioji užduotis- buvo vadovauti tiems dviems kitiems. Ir jis tai darė gerai.

Darbų chonologija- pirmą dieną atkasė pamatus, antrą dieną statė klojinius, trečią dieną grežė polius, statė armatūrą, ją rišo su senais pamatais. Ketvirtą dieną užpylė betoną, Po dviejų dienų atvažiavo ir išardė klojinius. Vuolia. PAMATAI BAIGTI. Tai kainavo 2200+40=2240 eur.
Klojiniai su armatūra.



 Armatūra sugręžta į senus pamatus ir sutvirtinta su klojinių armatūra.

 Kampukai.
 Sienos.



 Kiekviename namo kampe pamatistai įspraudė į jau užpiltą pamatą po pinigą - sakė, kad taip b9tinai reikia. Nelabai aš tais prietarais tikiu - bet kažkaip visai miela :) Plius, pamatistai sakė, kad deda pinigą tik geriems šeimininkams... Kaip man patinka mokantys gražbyliauti darbininkai :) :)
 Užpilta.





Griovimo darbai. Pečiai.

Griovimo darbus, taupydami pinigus bandėme atlikti patys. Savaitgaliui atvažiavo mano tėvai ir ėmėmės darbų. To savaitgalio planas buvo- išnešti likusius daiktus, nugriauti pečius, nugriauti galutinai gonką. Darbininkai  buvo padalinti į dvi komandas. Komanda "Pečiai" ir komanda "Gonkas".  Nors komanda "Gonkas" darbuotis pradėęjo daug anksčiau, o "Pečiai" ilgai dėliojosi darbo priemones ir kaupė ryžtą, pastarai komandai visgi sekėsi daug geriau.

Va -  salioną ir didįjį kambarį jungęs pečius su sienele pasidavė.


Atrinktos geros šamotinės plytos. Jas pasidėjome. Gal kada pravers lauko židiniui ar pan.
 Išgriautą pečiaus sienelės vietą parėmėmė - kad perdanga su visu stogu nenukristų.
 Kaminas, pasirodo, va turi tokias gražias lentynas. Kurios buvo iš pradžių palaikytos sylėmis ir buvo informuota, kad šitam kaminui "jau šakės".



 Žiaurus ir juodas darbas tie pečiai buvo. Ne tik ardyt juoda. Bet ir karučiu visus plytgalius išvežt reikėjo. Aplodismentai "Pečių" komandai - tėčiui Algimantui ir mamosm Birutei ir Dovilei. Mama Dovilė pabėgo iš kadro...

2016 m. rugpjūčio 8 d., pirmadienis

Nuotekų valymo įrenginys jau stovi!

Sudėtinga vykdyti statybas, kai pats nedaug ką nutuoki..  Kai siuntinėjau užklausimus dėl nuotekų valymo įrenginių, juos siunčiau kelioms įmonėms. Kiek užtrukę, bet su manim susisiekė dar vieni, prekiaujantys August. Jie man aiškino, kad pagal mano poreikius (juos apibūdindavau visiems identiškai: nuolat gyvens vienas asmuo, savaitgaliais 4-5, per šventes gali būti ir iki 15) man visiškai užteks August-AT6. Kiek pasimečiau, nes ankstesni, kurie buvo atvykę pasižiūrėti minimaliai siūlė AT8, o normaliam naudojimui AT9.  Nusprendžiau pasiskambinti į patį August &co. Jie sakė, kad gal ir užtektų AT6, tik, jei po kelių metų poreikiai išaugtų, jie nebegalėtų galingumo niekaip padidinti, kai tuo tarpu su AT8, kažkokį sprendimą raštų.

 Nuspręsta - bus AT8.

Trečiadienį apie pietus pranešiau įmonei apie savo apsisprendimą, penktadienį  ( 2016-07-22) iš ryto jau visą technika stovėjo mūsų kieme ir po 4 valandų įrenginys ir infiltracinis šulinėlis buvo savo vietose.

Į ką reikia atkreipti dėmesį:
  1.  Kur nukreiptas NVĮ vamzdis, kuriuo nuotekos atbėga. Pas mus san.mazgas yra vienoje namo pusėje, virtuvė - kitoje (bet už kambario nuo NVĮ), todėl, jai meistrai paklausė, kur statyti įrenginį, atsakiau "per vidurį". To rezultatas- NVĮ vamzdis atsirado miegamajame, plius, tiesiai patsiko į kažkokį Juodonių Puntuką, įmūrytą į mūsų pamatus.
  2. NVĮ geriau statyti prieš santechnikui vedžiojant vidaus tinklus- tuomet jie nenugilina įvado ir taip nepadidėja įrengimo kaina.
  3. Reikės kažką galvoti, kuo uždengti NVĮ dangtį- jis didis, baltas ir nelabai tvirtas.





    Viso to finansinė išraiška: 1298 eur pats įrenginys, orapūtė, vamzdžisi, infiltracinis šulinėlis, paleidimas ir derinimas. Plius 1150 eur montavimas. Viso: 2448 eur.
